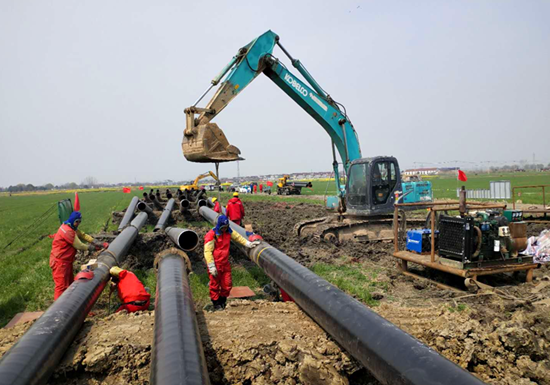

“焊接、防腐、挖溝……”6月10日,當東方剛剛露出魚肚白時,時堰鎮郊外就傳來了轟隆隆的機器聲。今天是戴南-時堰天然氣管道工程(鹽城段)時堰鎮國色天香牡丹園段800米穿越的日子,6臺挖掘機,20多名青海宏利施工人員正在有序施工,目前工程進展順利,預計今年年底完工。
戴南-時堰天然氣管道工程是集團重點建設項目。該工程總工程量13.4km,分為兩段建設,其中興泰-戴南天然氣管道工程(泰州段)長約6km,溱東-時堰天然氣管道工程(鹽城段)7.4km。該工程鹽城段于今年3月24日正式開工,截至目前,完成布管、防腐、焊接4.884公里,占總量的66%;完成回填3.5公里,占總量的47%。
